Tiếp nhận và xếp dỡ 5 thiết bị điện gió siêu trường siêu trọng tại Tân Cảng Cam Ranh
03/06/2026
Tiếp nối chuỗi thành công trong lĩnh vực logistics và giải pháp kỹ thuật cảng biển, từ ngày 26 đến ngày 30 tháng 05, Công ty Cổ phần Dịch vụ Kỹ thuật Tân Cảng (Tancangtech) đã thực hiện thành công dự án tiếp nhận và xếp dỡ thiết bị điện gió siêu trường, siêu trọng từ tàu chuyên dụng xuống cầu cảng an toàn, vượt tiến độ đề ra bất chấp điều kiện thời tiết vô cùng khắc nghiệt.
Từ việc tối ưu hóa quy trình công nghệ đến việc phản ứng linh hoạt trước các sự cố kỹ thuật phát sinh, dự án này tiếp tục là minh chứng khẳng định năng lực điều phối, trình độ kỹ thuật và tinh thần “thiện chiến” của đội ngũ nhân sự Tancangtech trong phân khúc hàng dự án đặc thù.

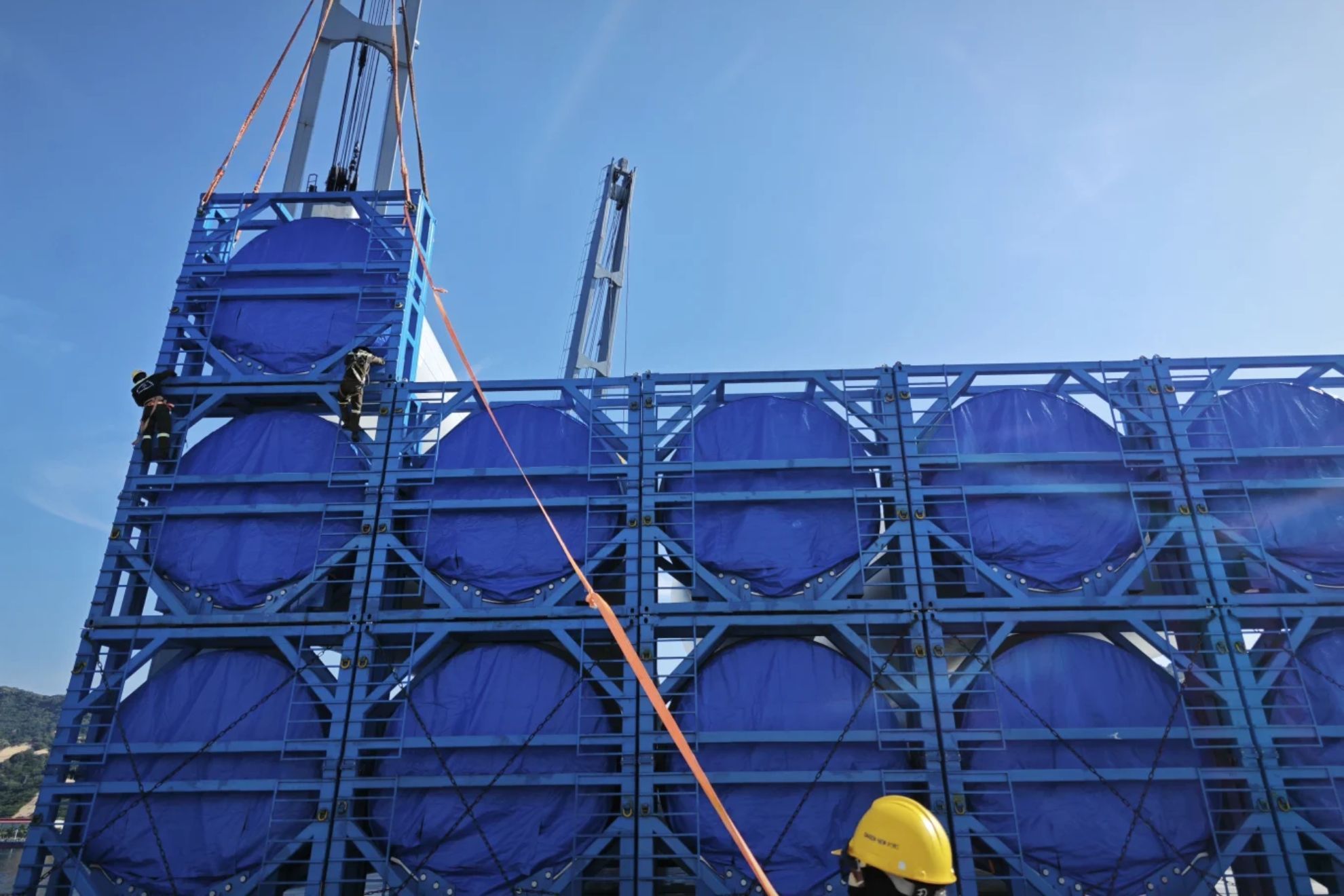

Cẩu cánh quạt tuabin điện gió xuống cầu cảng
Thông tin tổng quan dự án tiếp nhận và xếp dỡ thiết bị điện gió
- Hạng mục công việc: Tiếp nhận, dỡ lashing, thực hiện xếp dỡ các thiết bị điện gió (cánh quạt wind turbine, hub, nacelle) từ tàu chuyên dụng xuống cầu cảng.
- Địa điểm thực hiện: Cảng Tân Cảng Petro Cam Ranh.
- Thời gian thực hiện: Từ ngày 26/05 đến ngày 30/05.
Điểm khác biệt trong giải pháp xếp dỡ thiết bị điện gió của Tancangtech
Đối với các dự án hàng công nghiệp nặng, tiến độ giải phóng tàu và an toàn cho thiết bị luôn là điều mà khách hàng quan tâm nhất, DVKT đã tăng tốc độ làm hàng điện gió trên tàu chuyên dụng lên đến:
Tăng tốc độ xếp dỡ: lên đến 10 đốt ống/ngày và tăng tốc độ tiếp nhận cánh quạt lên 10 cánh/ngày.
Rút ngắn thời gian giải phóng tàu: Giảm thời gian giải phóng tàu dự kiến từ 8 ngày xuống còn 6.5 ngày (vượt tiến độ 1.5 ngày) trong điền kiện thời tiết bất lợi
Đáng chú ý, thành tích này được xác lập ngay trong bối cảnh khu vực chịu ảnh hưởng trực tiếp bởi áp thấp nhiệt đới gây mưa lớn và gió giật mạnh, nhờ vào 4 yếu tố then chốt:
1. Nhân sự giàu kinh nghiệm làm chủ quy trình công nghệ xếp dỡ thiết bị điện gió
Đội ngũ kỹ sư, công nhân kỹ thuật nhanh chóng nắm bắt đặc tính kỹ thuật và học cách thao tác thành thạo với thiết bị mới phục vụ công tác xếp dỡ hàng từ tàu xuống cầu cảng một cách nhịp nhàng.
2. Tinh thần thiện chiến của đội ngũ hiện trường
Toàn bộ lực lượng hiện trường luôn trong tâm thế sẵn sàng tăng ca, bám biển bám tàu để đẩy nhanh tiến độ ứng phó hiệu quả trước diễn biến phức tạp của áp thấp nhiệt đới có dấu hiệu hình thành tại biển Đông, sức gió tại hiện trường có thời điểm đạt 20 m/s buộc lòng đội ngũ luôn sẵn sàng ở mức cao nhất
3. Phối hợp hiệp đồng liên cơ quan hiệu quả
Khả năng kết nối chặt chẽ giữa Tancangtech với các đại lý, cảng vụ và đặc biệt là cảng Tân Cảng Cam Ranh đã giúp cắt giảm tối đa thời gian xử lý thủ tục hành chính khi tàu cập cảng, đồng thời hiện thực hóa phương án chuyển mạn trực tiếp theo đúng kế hoạch đề ra.

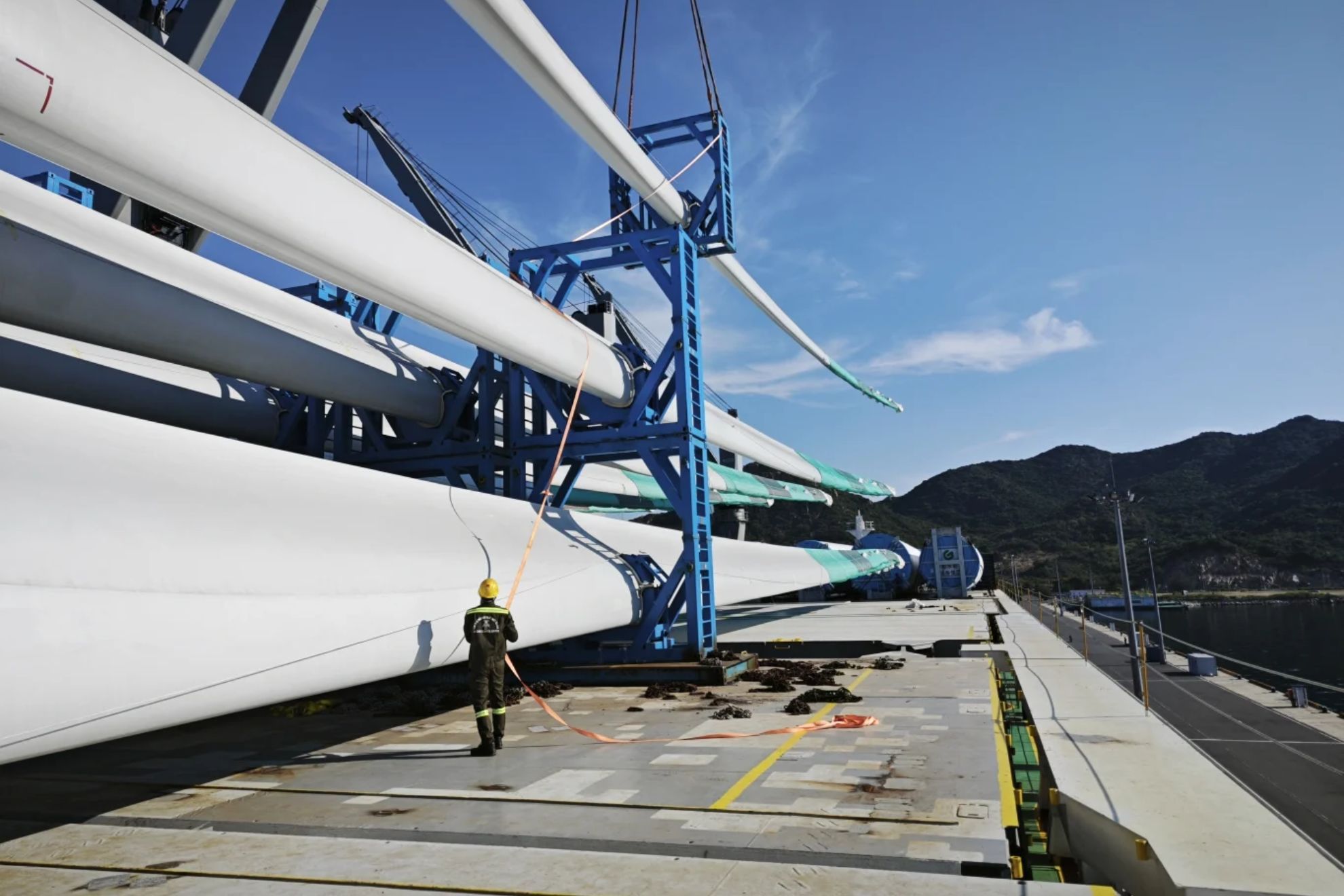

Tháo lắp cánh điện gió phục vụ xếp dỡ
Nhật ký tiến độ triển khai thực tế tại cảng Cam Ranh
Với việc phân bổ lực lượng trẻ, khỏe, giàu kinh nghiệm bao gồm 20 kỹ thuật viên chuyên trách chuyên trách hiện trường (05 lái cẩu và xi nhan; 12 nhân sự thi công; 01 kỹ thuật viên vận hành thiết bị điện; 02 cán bộ giám sát và an toàn), tiến độ dự án đã được kiểm soát nghiêm ngặt theo từng ngày:
- Ngày 26 & 27/05: Tập trung dỡ lashing và thực hiện bốc dỡ liên tục 15 cánh quạt điện gió hạ tải xuống hệ thống moóc chuyên dụng và các phụ kiện liên quan

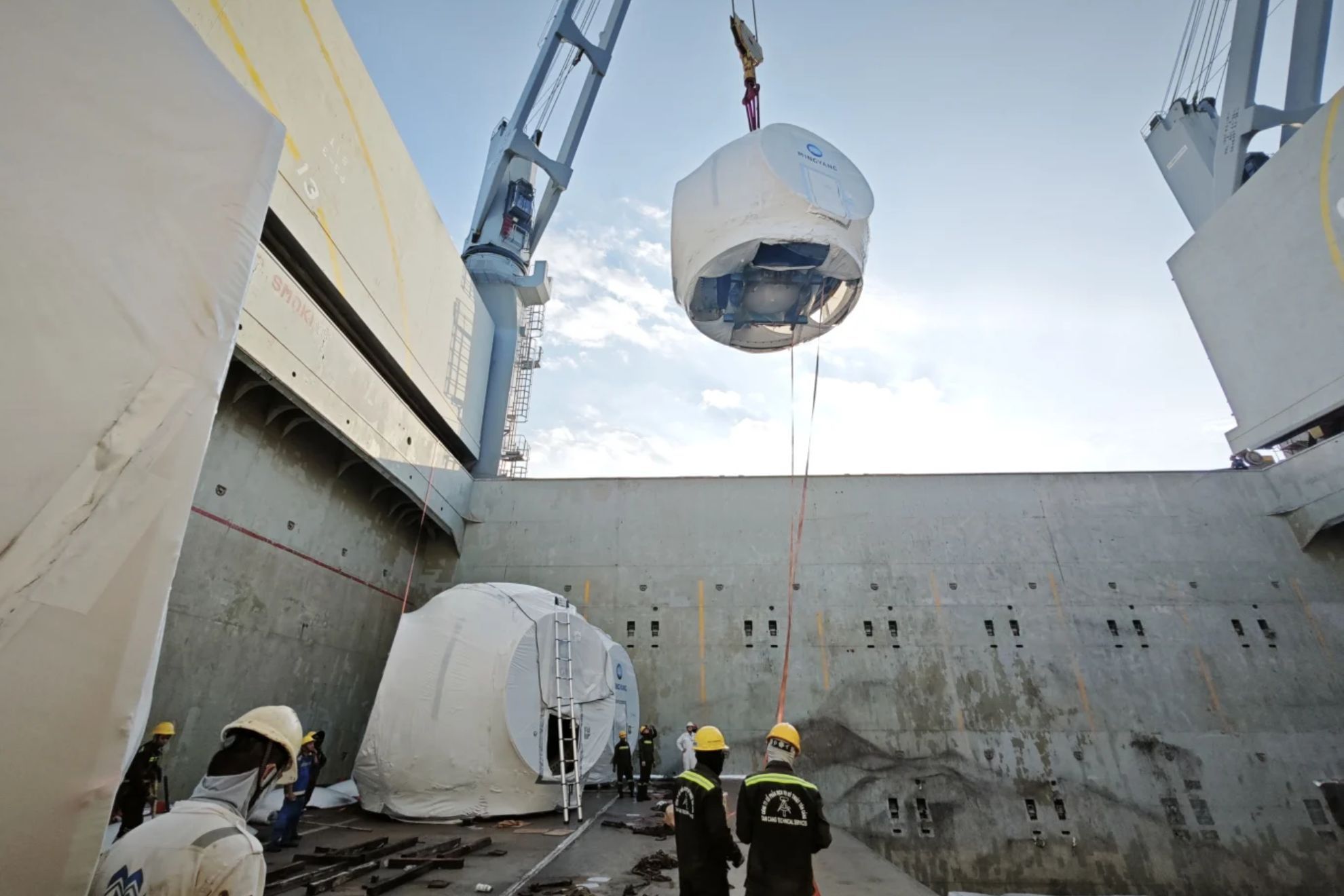

- Ngày 28 & 29/05: Triển khai bốc dỡ thành công các thiết bị siêu trọng gồm 05 bộ Hub và 02 bộ Nacelle đã được tổ hợp sẵn.
- Ngày 30/05: Hoàn thành bốc dỡ 03 bộ Nacelle còn lại, tiến hành thu dọn, hoàn trả mặt bằng boong tàu và cầu cảng sạch sẽ trước khi tiến hành rút quân, kết thúc thắng lợi dự án.
Thành công của dự án tiếp nhận này một lần nữa khẳng định vị thế của Tancangtech: Không chỉ là đơn vị hậu cần sửa chữa cảng biển thông thường, mà còn là nhà thầu uy tín cung cấp giải pháp trọn gói cho các dự án siêu trường siêu trọng, năng lượng tái tạo phức tạp hàng đầu Việt Nam hiện nay.
Một số hình ảnh xếp dở hàng


Một số hình ảnh xếp dở hàng
